2026.10.02 Update i.v.m stormvloedkering Nieuwpoort komende van Agentschap Maritieme Dienstverlening en Kust
Via dit bericht wensen we u een update te geven over de planning voor de plaatsing van de stalen kering van de stormvloedkering in Nieuwpoort.
Tijdens overleg met de betrokken partijen is vastgesteld dat er voor de uitvoering nog onvoldoende duidelijkheid bestaat over een aantal nautische en operationele voorwaarden.
Voor een veilige uitvoering moeten onder meer het transport, de inzet van de betrokken vaartuigen en de juiste tij-, stromings- en daglichtcondities nauwkeurig op elkaar worden afgestemd.
Uit de laatste informatie over de voorbereidingen die we ontvingen, blijkt dat dit binnen de voorziene planning niet voldoende kan worden gegarandeerd.
Daarom kunnen het transport en de plaatsing niet volgens de geplande timing doorgaan en wordt ook de geplande stremming van de vaargeul van 4 tot 8 oktober opgeheven.
De stalen kering blijft voorlopig in Nederland, waar ze verder wordt voorbereid op het transport en de uiteindelijke installatie in Nieuwpoort.
Afhankelijk van het weer en het getij zijn 17 tot en met 22 oktober of 2 tot en met 7 november de volgende mogelijke periodes voor de installatie.
Zodra er duidelijkheid is over de nieuwe planning, brengen we u hiervan op de hoogte.
De meest recente informatie over eventuele stremmingen of versmallingen van de vaarweg wordt steeds gecommuniceerd via de applicatie ‘Stormvloedkering Nieuwpoort’.
2026.09.12
Dit bericht kregen we van het Agentschap Maritieme Dienstverlening en Kust
Betreffende project 'Stormvloedkering Nieuwpoort'.
Via deze mail wensen we jullie op de hoogte te brengen van de planning voor het plaatsen van de stalen kering, en de hinder voor de scheepvaart die de werkzaamheden met zich meebrengen.
Het plaatsen van de kering, een nieuwe mijlpaal in dit bouwtraject, is momenteel voorzien tussen 5 en 8 oktober 2026. Tijdens deze plaatsing zal de vaargeul volledig gestremd zijn.
Indien de installatie door (weers-)omstandigheden op de voorziene dagen niet kan doorgaan, dan is de volgende mogelijkheid – gelet op het getijde - tussen 17 en 22 oktober 2026 of tussen 2 en 7 november 2026.
Op 7 september zijn de voorbereidende werken gestart. De hinder hierbij is eerder beperkt. Ook voor de afwerkingswerkzaamheden na de plaatsing zal de hinder beperkt zijn.
Samengevat kunnen we stellen:
Hieronder vindt u een gedetailleerd overzicht van de doorvaarten en (gedeeltelijke) stremmingen:
| Wanneer? | Welke werken? | Impact op scheepvaart? |
| Vanaf 7 september tot 5 oktober | Voorbereidende werken op locatie (o.a. prefab blokken havenzijde, reinigen drempel, plaatsen ankers) | Gedeeltelijke inname vaarweg (doorvaarbreedte 23 m) |
| Vrijdag 2 oktober vermoedelijk rond hoogwater | Doorvaart sleepboot en ponton met stalen keerlichaam richting achterhaven | Tijdelijke stremming t.g.v. doorvaart (ca. 2 à 3 uur) |
| Zondag 4 oktober vermoedelijk rond hoogwater | Doorvaart drijvende kraan richting achterhaven | Tijdelijke stremming t.g.v. doorvaart (ca. 2 à 3 uur) |
| Maandag 5 oktober vermoedelijk vanaf 6u | Positioneren ponton met stalen keerlichaam en drijvende kraan (o.a. aanbrengen lieren op ankers) | Volledige stremming |
| Dinsdag 6 oktober | Hijsen stalen keerlichaam met drijvende kraan, afzinken, ballasten, installatie en vastmaken tussen landhoofden | Volledige stremming |
| Woensdag 7 oktober | Demobilisatie ponton en drijvende kraan richting achterhaven | Volledige stremming |
| Donderdag 8 oktober | Buffer voor onvoorziene omstandigheden | Volledige stremming |
| Vanaf 8 oktober tot 11 oktober vermoedelijk rond hoogwater | Doorvaart sleepboot met ponton en drijvende kraan vanuit achterhaven richting Noordzee | Tijdelijke stremming t.g.v. doorvaart (2 x ca. 2 à 3 uur) |
| Voorjaar 2027 ± 15 werkdagen data nog te bepalen | Afwerking van de landhoofden (o.a. prefab blokken zeezijde) | Gedeeltelijke inname vaarweg |
| Voorjaar 2027 enkele dagen data nog te bepalen | Afwerking keerlichaam (ballastbeton) en testen | Volledige stremming |
| Wanneer? | Welke werken? | Impact op scheepvaart? |
| Vrijdag 2 oktober vermoedelijk na hoogwater | Doorvaart sleepboot en ponton met stalen keerlichaam richting Zandkade (t.h.v. De Ganzepoot) | Tijdelijke gedeeltelijke inname vaarweg t.g.v. doorvaart |
| Zondag 4 oktober vermoedelijk na hoogwater | Doorvaart drijvende kraan richting Zandkade (t.h.v. De Ganzepoot) | Tijdelijke gedeeltelijke inname vaarweg t.g.v. doorvaart |
| Zondag 4 oktober of Maandag 5 oktober vermoedelijke duurtijd ca. 6 uur | Dwars aanmeren van drijvende kraan op Zandkade voor opbouw van de kraan | Gedeeltelijke inname vaarweg (doorvaarbreedte 20 m) |
| Vanaf 8 oktober tot 10 oktober vermoedelijke duurtijd ca. 6 uur | Dwars aanmeren van drijvende kraan op Zandkade voor afbouw van de kraan | Gedeeltelijke inname vaarweg (doorvaarbreedte 20 m) |
| Vanaf 8 oktober tot 11 oktober vermoedelijk rond hoogwater | Doorvaart sleepboot met ponton en drijvende kraan vanuit achterhaven richting Noordzee | Tijdelijke gedeeltelijke inname vaarweg t.g.v. doorvaart |
Wijzigingen aan bovenstaande overzichten zijn mogelijk in functie van het weer.
De actuele situatie nabij de monding van de IJzer en meest recente informatie over komende stremmingen of versmallingen van de vaarweg, wordt steeds gecommuniceerd via de applicatie ‘Stormvloedkering Nieuwpoort’. Wanneer doorvaart voor de scheepvaart niet mogelijk is, zullen de scheepvaartseinen bij het Loodswezengebouw dit ook zo signaleren.
Eind deze maand bezorgen we jullie een nieuwe update.
Hebt u nog vragen? Contacteer afdeling Kust via kust@vlaanderen.be of 059 554 211

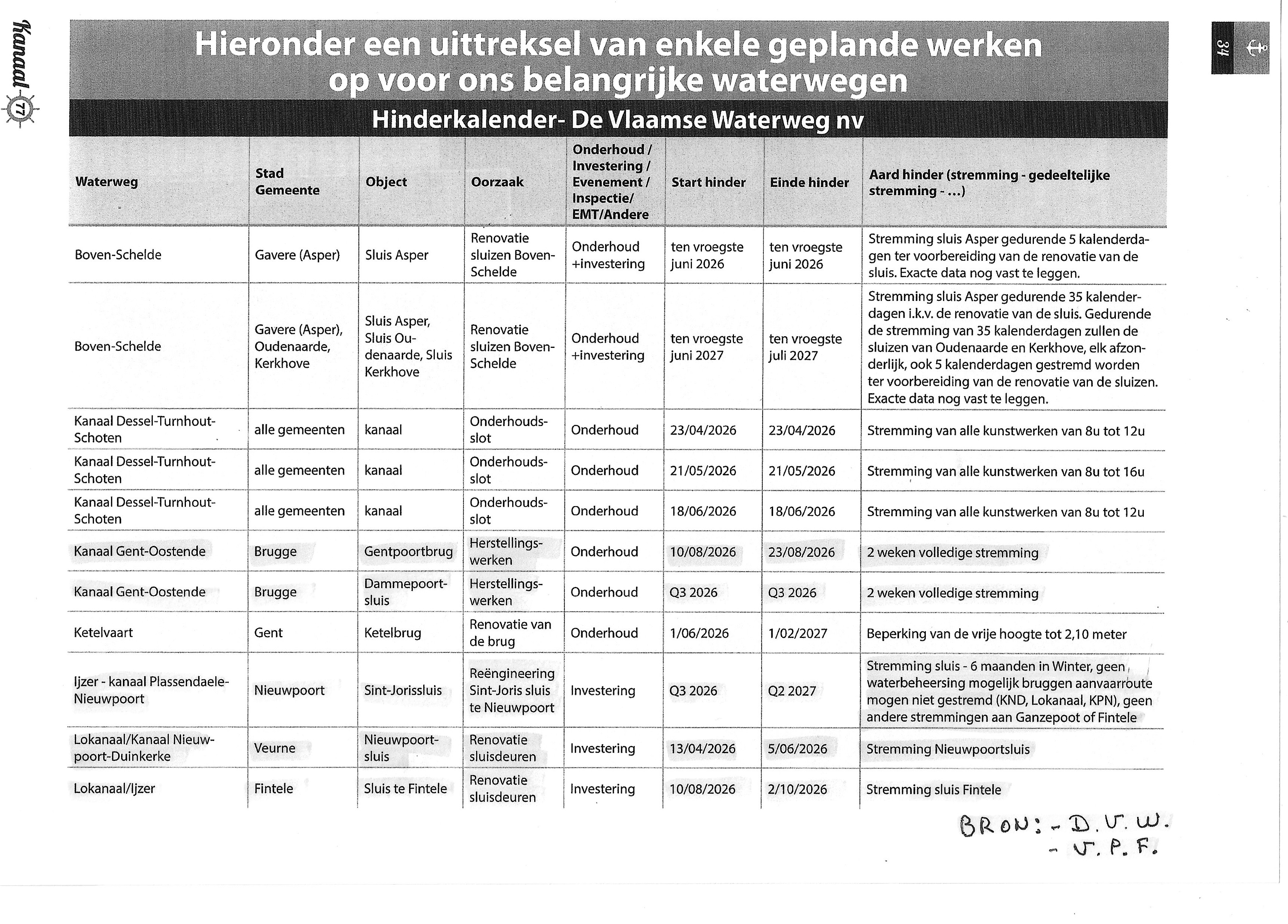

2026.04.18: dit is de hinderkalender volgens D.V.W en V.P.F
